Duas Missões, Um Mesmo Desafio: Reconstruir e Investigar

📸 Foto Destaque: IA CIDADE AC BEWS
⏱️ 9 min de leitura
🔍 Fato Checado⚕️ Especialista

Reconstruir a Travessia e Investigar as Causas São Obrigações Simultâneas

Enquanto especialistas buscam determinar se o colapso teve origem em falhas estruturais, problemas geotécnicos ou uma combinação de fatores, a população de Sena Madureira continua precisando de respostas práticas. A investigação técnica é indispensável para apontar responsabilidades e evitar novos acidentes, mas não pode substituir a urgência de restabelecer a mobilidade, a segurança e a confiança da sociedade. Entender o que caiu é fundamental. Garantir que a cidade siga funcionando também.

Por Eliton Lobato Muniz | Cidade AC News
11 de junho de 2026

Até 11 de junho de 2026, o quadro público sobre o colapso da Ponte Frei Paolino Baldassari ainda é inconclusivo no plano causal, mas já é suficientemente claro em quatro pontos. Primeiro: a ponte era uma obra estadual, contratada em regime integrado, com projeto básico, projeto executivo e execução sob responsabilidade da Construtora Cidade, recebida definitivamente em 19 de janeiro de 2024 e ainda dentro do prazo legal de garantia de solidez e segurança. Segundo: a empresa sustenta uma hipótese geotécnica, dizendo ter detectado, dias antes, rachaduras, desníveis e deslocamentos de solo em área de cerca de 16 mil m², recomendando interdição em 4 de junho. Terceiro: o Estado reagiu corretamente ao não aceitar essa narrativa como conclusão técnica; nos decretos de 6 de junho, afirmou que a versão da contratada é unilateral e determinou apuração independente, sem excluir previamente nem a dimensão estrutural nem a geotécnica. Quarto: já há investigação criminal da Polícia Civil, medidas judiciais, exigência de laudo técnico, comissão especial independente e pressão política por resposta rápida à mobilidade da cidade.

A proposta associada a Jorge Viana — articular o Ministério dos Transportes para ajudar na reconstrução enquanto a investigação segue em paralelo — faz sentido político e social como resposta à urgência da travessia, mas só é tecnicamente defensável se separada em duas camadas: solução provisória imediata para mobilidade e assistência; e reconstrução definitiva apenas depois da captura rigorosa das evidências críticas, dos levantamentos geotécnicos/hidrológicos/topográficos e de um projeto novo compatível com a causa real do colapso. Em linguagem direta: pode-se acelerar o amparo e o projeto; não se deve atropelar a perícia.

Cronologia dos fatos e das falas públicas

A ponte foi entregue pelo governo do Acre em 19 de dezembro de 2023, com 232 metros de extensão e investimento informado de R$ 36 milhões. O recebimento definitivo ocorreu em 19 de janeiro de 2024. Em 4 de junho de 2026, segundo o decreto estadual e a nota da empresa, a Construtora Cidade comunicou ao Deracre avanço de fenômeno geotécnico nas margens do Rio Iaco e recomendou a interdição total. Em 5 de junho, a estrutura colapsou; o governo informou quatro feridos e confirmou que a ponte já estava interditada desde a véspera. Em 6 de junho, a Polícia Civil anunciou perícia preliminar, designação de delegados da Deic e mobilização de engenharia pericial; no mesmo dia o governo publicou nota jurídica, acionou a Justiça e depois editou os decretos que abriram PAR contra a empresa e criaram a Comissão Especial de Análise Técnica. Em 9 de junho, Deracre e Construtora iniciaram vistoria técnica conjunta. Em 10 de junho, o Estado passou a acompanhar famílias em área de risco, com cerca de 16 residências já identificadas como vulneráveis. Paralelamente, Jorge Viana declarou que, embora a obra seja “100%” de responsabilidade estadual, buscava apoio federal e anunciou uma agenda com o Ministério dos Transportes em 15 de junho para “ajudar na solução”.

Há também um detalhe comunicacional relevante: em 7 de junho, reprodução de fala de Jorge ainda mencionava Renan Filho; em 9 de junho, a imprensa local já tratava George Santoro como ministro que viria ao Acre. A mudança não é detalhe menor: em 1º de abril, o próprio Ministério dos Transportes informou a saída de Renan Filho e a posse de George Santoro. Isso mostra que a comunicação política em torno da “assunção” federal ainda não estava estabilizada nem mesmo no nível da identificação do interlocutor oficial.

A sequência abaixo resume o encadeamento público dos fatos.

Captura de Tela 2026 06 11 às 01.28.16

Evidências técnicas disponíveis e lacunas

O material técnico público disponível ainda é fragmentário. O que existe, até aqui, é: nota da Construtora Cidade com hipótese geotécnica; perícia preliminar da Polícia Civil; decisão judicial exigindo vistoria e laudo; vistoria conjunta Deracre-Construtora; e a comissão estadual com prazo de 30 dias, prorrogáveis por mais 30, para produzir relatório final. Não encontrei, nas publicações oficiais consultadas até esta data, laudo pericial independente conclusivo, nem divulgação integral de sondagens, topobatimetria, série hidrométrica do trecho no evento ou memorial de cálculo revisado da obra.

A imagem aérea abaixo ajuda a situar a travessia entre o centro e o segundo distrito sobre o Rio Iaco.

Pelo lado da empresa, os sinais alegados antes do colapso foram: rachadurasdeslocamentos de solodesníveis e movimentação ampla do terreno; o sócio Raul Santos falou em barranca “bastante fraturada”. Pelo lado do Estado, o decreto registra que essa narrativa é apenas um relato unilateral, e a nota jurídica ressalta que, ainda que cheias, vazantes e “terras caídas” possam ter sido fator determinante, isso não afasta a expectativa de que o projeto previsse soluções adequadas para esse tipo de ambiente amazônico.

Do ponto de vista de engenharia, o DNIT é claro ao exigir, em inspeções de pontes, atenção a velocidade excessiva da águaerosão de margensalteração do perfil do canaldesconfinamento de fundaçãoerosões ou descalçamentos em encontros e fundações, além de trincas e degradação em apoios e superestrutura. Também prevê que sinistros peçam inspeção extraordinária, com registros fotográficos completos, dados de testemunhas e eventual inspeção especial, inclusive subaquática e com ensaios complementares. Para qualquer solução nova em ponte sobre curso d’água, o próprio DNIT hoje exige estudos geotécnicoshidrológicostopográficos e, quando necessário, batimétricos, porque esses dados definem profundidade de fundações, altura de pilares e gabarito hidráulico.

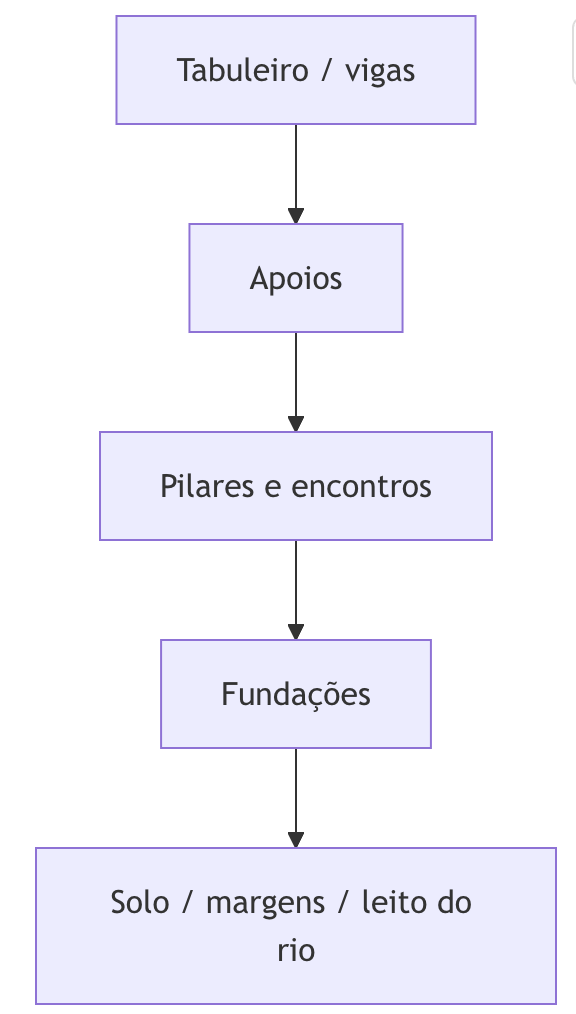

Um esquema simplificado ajuda a visualizar onde a evidência precisa ser preservada.

Captura de Tela 2026 06 11 às 01.29.41

Avaliação técnica das hipóteses em disputa

A dicotomia “foi a ponte” versus “foi o solo” é útil para o debate público, mas é tecnicamente imperfeita. Em obras sobre rios, uma falha geotécnica pode ser o gatilho do colapso estrutural; o caso da ponte do Rio Caeté, também em Sena Madureira, é um exemplo oficial recente do DNIT: o órgão classificou o problema como geotécnico, e não estrutural, mas com reflexo direto na estrutura da ponte. Ou seja: solo e ponte não são compartimentos estanques; são partes do mesmo sistema resistente.

Se predominar hipótese estrutural, os sinais esperados seriam:

  • fissuras, trincas, desplacamentos, desagregações, corrosão, deformações ou vibrações excessivas na superestrutura e nos apoios;
  • quebras ou degradação anômala no topo e na base de pilares;
  • histórico de anomalias anteriores não tratadas por manutenção ou inspeção;
  • eventual desconexão entre projeto, execução, materiais e cargas efetivamente suportadas.

Se predominar hipótese geotécnica, os sinais esperados seriam:

  • rachaduras e fraturas na barranca, deslocamentos de massa, desníveis no entorno e movimento amplo do terreno;
  • erosão lateral, alteração do perfil do canal, descalçamento ou desconfinamento de fundações;
  • necessidade de topobatimetria, sondagens e leitura do comportamento hidrológico local;
  • compatibilidade com o fenômeno amazônico das “terras caídas”, reconhecido na literatura como multicausal, associado a pressão hidráulica, pressão hidrostática, composição de margens e fatores climáticos.

Com base apenas no que é público, o indício preliminar mais forte hoje aponta para instabilidade geotécnica no entorno. Mas isso não exime automaticamente a ponte nem o projeto: se a região é sabidamente suscetível a erosão marginal e variações do regime hídrico, a questão central passa a ser se as soluções de fundação, proteção de margens, drenagem e monitoramento foram suficientes para esse ambiente. O decreto estadual acerta ao dizer que nenhuma dimensão pode ser excluída antes do laudo.

Reconstrução simultânea à investigação

A proposta defendida politicamente por Jorge Viana é compreensível porque há urgência social real: a ponte ligava o centro ao segundo distrito, o Estado já precisou improvisar travessia por catraia, o rio foi interditado no ponto do colapso por risco residual e há famílias em área vulnerável. O problema é que “reconstrução imediata” pode significar coisas muito diferentes. Como resposta responsável, ela deve significar apoio federal à mobilidade provisória, assistência, estudos e projeto; como resposta imprudente, significaria remoção apressada de destroços e início de obra definitiva antes da consolidação das provas. Só a primeira leitura é sustentável.

Nos materiais oficiais do Ministério dos Transportes e do DNIT localizados nesta pesquisa, há anúncios robustos sobre a BR-364 e sobre a ponte federal do Rio Caeté, mas não encontrei ato formal já publicado “assumindo” a reconstrução da Frei Paolino. Até aqui, a entrada federal aparece como articulação política anunciada por Jorge Viana, não como decisão administrativa formalizada no portal do ministério. Isso não invalida a proposta; apenas define seu estágio real: intenção política em busca de arranjo institucional.

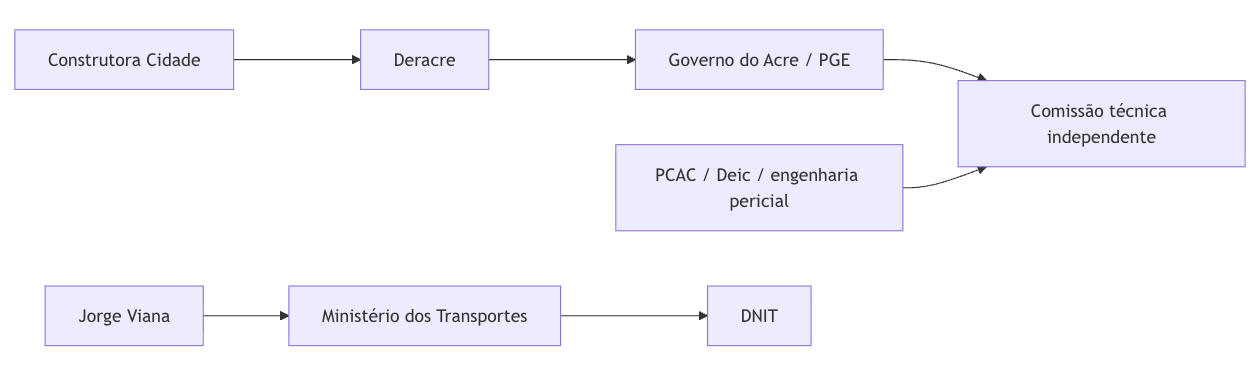

O arranjo institucional hoje visível é este.

Captura de Tela 2026 06 11 às 01.31.59

Os riscos de reconstruir em paralelo à investigação são quatro. Técnico: destruir assinaturas do modo de falha antes de registrá-las integralmente. Jurídico: contaminar prova em ações cíveis, administrativas e criminais já abertas. Contratual: assumir solução antes de definir quem paga e sob qual instrumento, numa obra estadual ainda dentro da garantia legal. Comunicacional: transformar hipótese em veredito, quando o próprio decreto estadual proibiu excluir dimensões antes do relatório. Em contrapartida, há uma vantagem relevante: ganhar tempo na assistência, nos estudos, no projeto e na pactuação federativa. A síntese correta, portanto, não é “parar tudo” nem “fazer tudo já”; é preservar a cena e acelerar o que não destrói prova.

Recomendações práticas e cenários comparados

A linha mais sólida é uma investigação independente com três travas: cadeia formal de custódia da evidênciaseparação entre solução provisória e obra definitiva, e porta aberta para cooperação federal sem atropelar competência e prova. Na prática, isso significa: captura fotográfica, topográfica e batimétrica completa antes de qualquer remoção irreversível; laudo extraordinário e, se necessário, inspeção especial com ensaios e avaliação subaquática; publicação de boletins curtos e objetivos, distinguindo fato, hipótese e providência; e pactuação de um comitê único de crise com Estado, PCAC, PGE, Deracre, defesa civil e, se vier apoio federal, Ministério/DNIT apenas dentro de atribuições formalizadas.

Cenário Prazo visível Custo Impacto social Risco técnico e jurídico
Reconstrução definitiva imediata início mais rápido, mas sem prazo público confiável não especificado resposta política forte no curto prazo alto: pode remover prova crítica, induzir projeto errado e embaralhar responsabilidades
Aguardar laudos para iniciar obra definitiva comissão em 30 dias, prorrogável por mais 30; depois projeto e contratação não especificado prolonga o desconforto da travessia, embora preserve prova baixo a moderado: melhor para causalidade e responsabilização
Modelo híbrido prudente assistência e travessia provisória imediatas; estudos e projeto já; obra definitiva após captura das evidências críticas não especificado reduz dano social sem sacrificar apuração o mais equilibrado

Na tabela, o prazo de 30 + 30 dias vem do decreto da comissão; a exigência de estudos geotécnicos, hidrológicos, topográficos e batimétricos para dimensionar fundações e nova estrutura vem das orientações técnicas do DNIT. Até aqui, nenhum custo público de reconstrução definitiva da Frei Paolino foi especificado nas fontes localizadas; o único valor consolidado é o investimento original de R$ 36 milhões na obra entregue em 2023.

A base documental priorizada neste resumo foi composta por Agência de Notícias do Acre/Diário OficialMinistério dos TransportesDNIT, notas e declarações da Construtora Cidade reproduzidas pela imprensa, e falas de Jorge Viana em veículos locais. O ponto central, por ora, é simples: a hipótese geotécnica é plausível e até mais aderente aos sinais conhecidos, mas ainda não é prova final; e, num caso assim, a comunicação pública mais séria é a que separa urgência social de precipitação causal.

Por Eliton Lobato Muniz | Cidade AC News
11 de junho de 2026
